NOMBRE:
CENTRO BINACIONAL DE ATENCIÓN DE FRONTERA (CEBAF) DESAGUADERO
COD.:
7
PAÍSES:
|
BOLIVIA , PERU
|
|
|
TIPO DE FINANCIAMIENTO:
PÚBLICO
MONTO DE INVERSIÓN (EN U$S):
29.941.511
ETAPA DEL PROYECTO:
EJECUCIÓN
FECHA DE FINALIZACIÓN:
09/2017

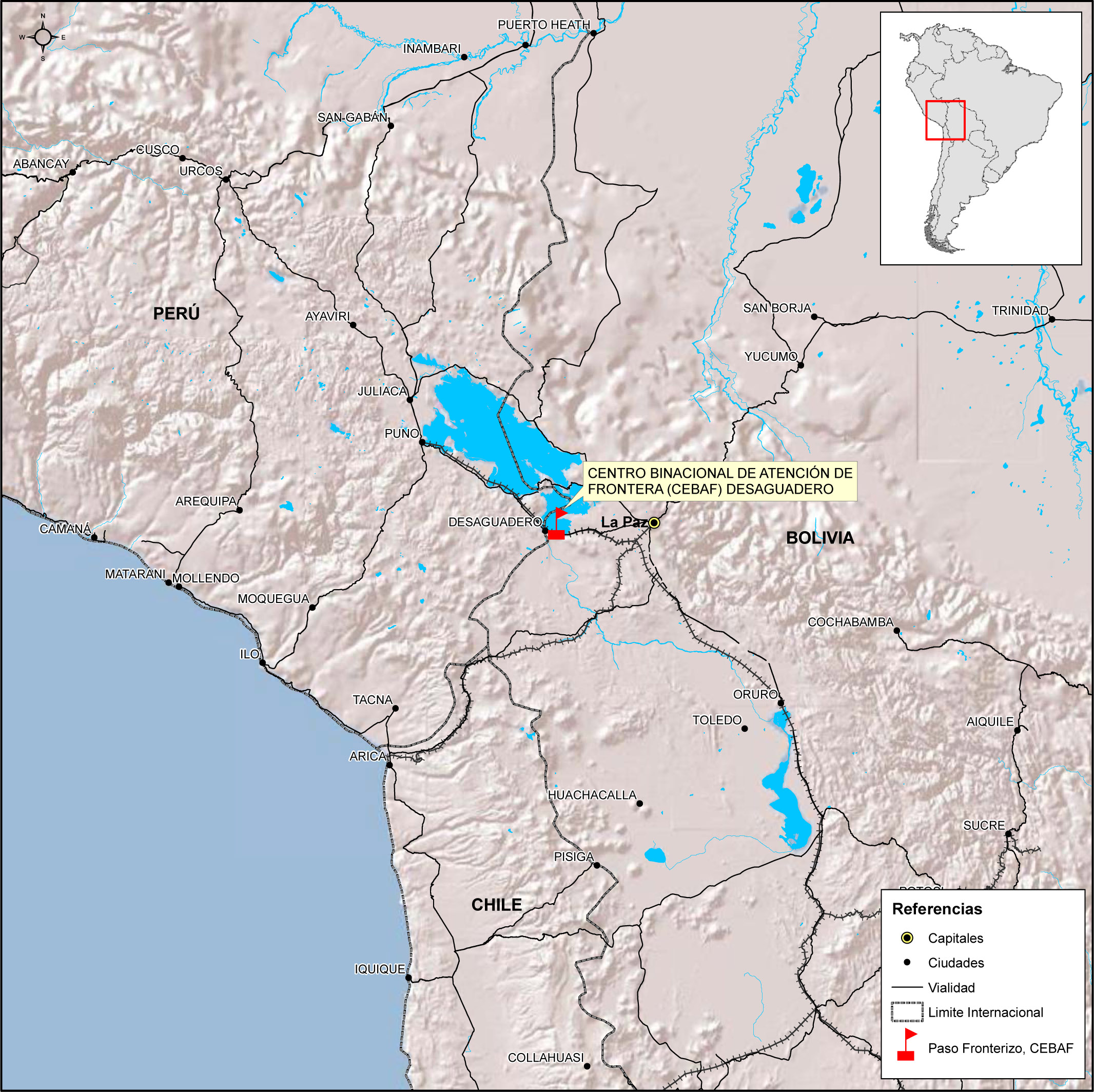

Este proyecto individual se encuentra ubicado en la línea de frontera entre Perú y Bolivia, a 1,8 km del cruce de frontera (Puente Internacional) donde confluyen las Carreteras Ilo - Desaguadero y Puno - Desaguadero por el lado peruano y la carretera La Paz - Desaguadero por el lado boliviano. El objetivo es facilitar el tránsito de personas, vehículos y mercancías, fomentando el comercio bilateral y regional. Adicionalmente, se identifican acciones complementarias relacionadas a los marcos regulatorios y a la operativa del control fronterizo de manera integrada binacionalmente.
Actualmente, por la ruta del nuevo puente internacional, zona de Carancas en lado peruano, el control fronterizo se viene dando en instalaciones provisionales ubicadas en áreas consideradas de derecho de vía. Estas condiciones operativas son precarias y dificultan el comercio y turismo bilateral.
La puesta en operación del nuevo puente internacional, así como la previsible y gradual desactivación del “puente viejo”, ha puesto en agenda la urgencia de que ambos países aborden el tema social que plantea la población de Desaguadero, de ambos países, frente a los temores de que la puesta en operación del CEBAF se convierta en un factor de eliminación de su sistema de vida y comercio fronterizo.
Cabe destacar que el Paso de Frontera Desaguadero es el más importante para el comercio peruano – boliviano.
El proyecto contempla la construcción de instalaciones adecuadas y la puesta en operación de sistemas de control integrado en la operativa fronteriza en el marco de la Decisión 502 (norma comunitaria acordada por los países miembros de la Comunidad Andina - CAN para implementar sistemas de control integrado en sus pasos de frontera).
Estado del proyecto
Avances con respecto al último periodo (en %)
{"AND47": "80,0"}
Relación Etapa actual/Avance del último período (en %) (12/2023 - 12/2024)
Etapa actual
Avance del último período (en %)
En este campo se registra la etapa actual del proyecto estructurado que resulta de la agregación de las etapas de los proyectos individuales que lo integran. Para este cálculo se utiliza el promedio simple. Las etapas consideradas son las siguientes:
- Perfil: en esta etapa se estudian los antecedentes que permiten formar juicio respecto de la conveniencia y factibilidad técnico-económica de llevar a cabo la idea del proyecto.
- Pre-ejecución: en esta etapa se incluyen aquellos proyectos que se encuentran en las siguientes fases: pre-factibilidad, factibilidad e inversión.
- Ejecución: esta etapa se refiere al conjunto de actividades necesarias para la construcción física en sí como puede ser la firma del contrato, la compra e instalación de maquinarias y equipos, instalaciones varias, etc.
- Concluido: obra finalizada y puesta en operación.
.
El avance de un proyecto estructurado entre dos puntos en el tiempo se define como una agregación del progreso de los proyectos individuales que lo conforman.Este indicador representa el avance del proyecto estructurado en el semestre señalado. Es decir, muestra cuál ha sido el progreso del proyecto estructurado en los últimos seis meses considerando el primer día del mes en el que se está realizando la consulta con respecto al primer día del mes 6 meses para atrás. Por ejemplo, si se realiza la consulta el 12/12/13, considerará el período 01/06/13-01/12/13.
En este campo se presenta, a modo de balance general, un resumen de los adelantos o atrasos del proyecto estructurado a partir de la información registrada en el campo respectivo de cada uno de los proyectos individuales por parte de cada uno de los países participantes y de las razones o causas que los produjeron.
¿Está seguro que desea eliminar el poyecto?.
AND47
80
29.941511
Estado del proyecto
Inversión (en millones de US$)
AND47
0
29.941511
% de avance
Inversión (en millones de US$)
Etapa Actual
EJECUCIÓN
|
Promedio simple = (% subetapas cumplidas P1+ % subetapas cumplidas Pn)/n
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Promedio ponderado = (Inversión P1/Inversión P. estructurado*% nivel sub-etapa cumplida + Inversión Pn/Inversión P. estructurado*% nivel sub-etapa cumplida)
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Amplitud de brecha = % sub-etapa cumplida máxima - % sub-etapa cumplida mínima
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| Perfil | Pre-Ejecución Ejecución Concluido |
| 0% | 30% 95% 100% |
| | |
| | 80% |
Promedio Simple |
| |
| | 80% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Avance del proyecto en el período
(12/2023 - 12/2024)
PRE-EJECUCIÓN
|
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| | |
| 0% | 25% 50% 75% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Este proyecto está en la Cartera del COSIPLAN y conformó la AIC 2005-2010. El proyecto se encuentra en fase de pre-ejecución.
Luego de casi 10 años de negociaciones entre Perú y Bolivia, en agosto de 2011, ambos países se pusieron de acuerdo para la construcción de un CEBAF, de cabecera única con sede en territorio peruano, en cuyas instalaciones las autoridades bolivianas tendrán todas las facilidades para el desempeño de sus funciones, conforme a sus normas y conforme a las directivas operativas de la Junta de Administradores.
La Junta de Administradores ha venido actuando desde 2005, ganando experiencia y conocimientos en el manejo de un control integrado binacional en frontera. A la fecha, Perú:
a. Ha adquirido el terreno donde se construirá el CEBAF-Desaguadero.
b. Cuenta con un estudio de alternativas de uso de suelos colindantes al área del CEBAF.
c. Se tiene aprobado el Estudio Definitivo (Expediente Técnico) del CEBAF Desaguadero, en la modalidad acordada. Durante el desarrollo del Estudio referido han tenido participación activa las autoridades bolivianas en el marco de la Junta de Administradores. Elaborado con financiamiento del BID.
En el mes de mayo de 2014 se convocó a licitación la ejecución de las obras del CEBAF Desaguadero, el cual fue adjudicado y suscrito el Contrato en julio, éstando programado iniciar las obras en el mes de setiembre 2014.
El Centro Binacional de Atención en Frontera Desaguadero se construirá en la localidad binacional de Desaguadero en territorio de la República de Perú y en el que el Estado Plurinacional de Bolivia participará en la administración contando con espacios para que operen las entidades como: SENASAG, Aduana Nacional de Bolivia y SENAMIG.
ETAPAS ESENCIALES
GESTIÓN DE RESTRICCIONES
FECHA ESTIMADA DE FINALIZACIÓN:
30/09/2017
LICENCIA AMBIENTAL: NO APLICA
